Technische Daten Energiewerk Pfalzen 2024
Anzahl Mitglieder: 305
Verkaufte Wärme pro Jahr: 9.657 MWh
Stromproduktion vom Pflanzenöl Blockheizkraftwerk (BHKW): 4.014 MWh
Kesselleistung: 2 Biomassekessel (Hackschnitzel) mit 1,4 MW und 2,6 MW; 1 Notkessel (Heizöl) mit 3,5 MW
Wärmeleistung der BHKW Anlage: 0,5 MW
Elektrische Leistung der BHKW Anlage: 0,52 MW
Pufferspeicher: 57.000 l
Kunden Vertragsleistung: 11 MW
Anzahl Übergabestationen: 318

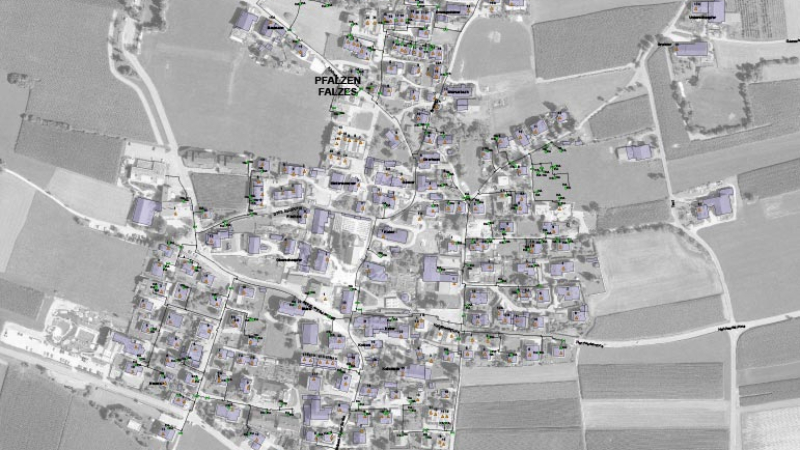

Wärmenetz Trassenlänge: 12,5 km
Elektrische Leistung der PV-Anlage: 106 kWP
Welche Vorteile hat Fernwärme?
- Günstige Heiz- und Warmwasserversorgung
- Platzersparnisse: Die Übergabestation mit dem Heizungsregler ist überaus kompakt und benötigt nur wenig Raum.
- Ein großer Heizkessel ist nicht notwendig.
- Das spart die Kosten für den Kaminkehrer und für Wartungsarbeiten am Heizkessel.
- Keine Verbrennung in den eigenen vier Wänden.
- Keine Abgase, kein Ruß, kein Rauch oder Gerüche!
- Sie bekommen die Wärme „fertig“ ins Haus geliefert und müssen sich nicht um die Bereitstellung von Brennstoff kümmern und noch dazu alles vorfinanzieren. Das macht die Leeg für Sie.
- Die Abrechnung erfolgt alle zwei Monate und wird anhand der Echtzeitdaten des Wärmemengenzählers durchgeführt (keine Schätzungen). Der Wärmemengenzähler ist für Sie jederzeit kontrollierbar.
- Die Heizanlage kann ferngewartet werden.
- Die gesamten Abläufe werden permanent aufgezeichnet.
- Lokale Wertschöpfung.
- Zudem weist mit Hackschnitzelanlage erzeugte Fernwärme eine sehr gute CO2 Bilanz auf.
- Wichtige Infos dazu gib es auch bei der Verbraucherzentrale unter www.consumer.bz.it/de/heizung-warmwasser-brennstoffe
